威海供電公司全面開始秋檢
9月9日,威海供電公司由青年骨干力量組成的秋檢先鋒突擊隊,共計30人,奔赴220kV石島變電站,拉開了石島站 1主變返廠大修工作的帷幕,同時也吹響了該公司秋檢全面開展的號角。 石島站 1主變返廠大修工
9月9日,威海供電公司由青年骨干力量組成的“秋檢先鋒突擊隊”,共計30人,奔赴220kV石島變電站,拉開了石島站#1主變返廠大修工作的帷幕,同時也吹響了該公司秋檢全面開展的號角。

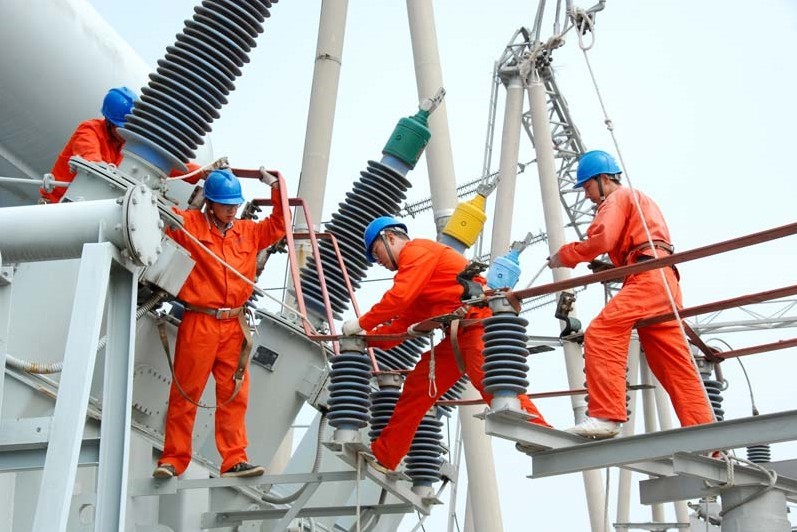

石島站#1主變返廠大修工作是針對220kV石島站#1主變抗短路能力不足采取的針對性措施,是威海供電公司全面開展秋檢工作以來的第一項較大工程。此次工作計劃9月9日設備停電檢修,10月17日設備送電,共計用時38天,對主變低壓線圈進行更換,消除設備缺陷。經過七個小時的作業,停電首日順利完成了#1主變一、二次連線的拆除、主變返修前試驗、主變部分放油以及主變套管的拆除、包裝、封存工作。
作者:劉中華

責任編輯:黎陽錦
