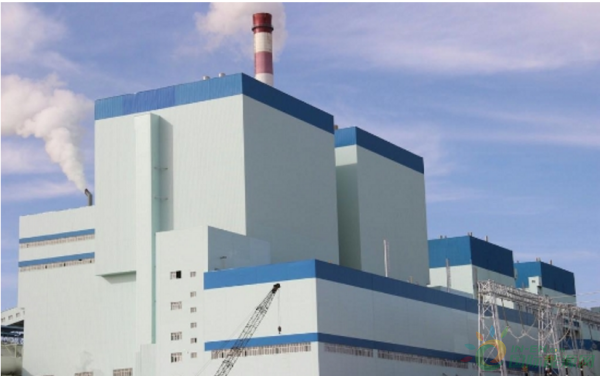

上海電建二公司寧東項目首次并網一次成功

2017-11-14 16:06:13 上海電建   點擊量: 評論 (0)
 在項目全體員工的共同努力下,經各專業技術人員不分晝夜奮力拼搏后,上海電建二公司寧東項目機組首次并網在2017年11月11日11時48分許,以又一個一次成功告捷。  神華寧夏國華寧東發電廠二期2×660兆瓦擴
 在項目全體員工的共同努力下,經各專業技術人員不分晝夜奮力拼搏后,上海電建二公司寧東項目機組首次并網在2017年11月11日11時48分許,以又一個“一次成功”告捷。

  神華寧夏國華寧東發電廠二期2×660兆瓦擴建工程,建設規模為2×660兆瓦超超臨界間接空冷燃煤發電機組。由上海電建二公司承建的4號機組,于2015年9月20日開工,2017年10月24日點火啟動,發電機組沖轉順利達到3000轉。各項參數顯示,4號機組在整套啟動期間,主汽壓力5.98兆帕,再熱汽壓0.99兆帕,主汽溫度409.30攝氏度,再熱汽溫度379.60攝氏度,給水量788.24噸每小時,轉子偏心0.09微米……這一系列優良的數據不間斷展示在集控室的顯示屏上,同時也表明機組運行的一次達標。

  進入整啟階段后,項目部便積極籌備消缺工作,各專業盤點消缺任務,明確工作目標,項目領導同大家并肩作戰,深入一線指導、協調、安排各項工作。在并網準備工作中,項目部密切聯系調試、廠家等各單位,全力查找、整改缺陷,嚴格落實各項措施,進一步強化執行力度,密切關注工作各個環節的細節問題。要求工作人員不拘繁瑣、細致耐心地把工作做到不留死角,全力保證設備可靠運行。

  11月6日機組點火后,機電爐大連鎖、發電機短路實驗、發電機空載特性實驗、假同期試驗等各項試驗迅速跟進并順利完成,11月11日上午滿足并網條件,隨著并網指令下達,載荷運行逐步達到同期發電要求,此項重大節點工作順利完成,標志著機組已基本具備投產運行條件。

  目前,項目全體職工保持著飽滿的熱情和昂揚的斗志,毫不松懈的進入下一階段的調試試驗工作,力爭以更高標準完成168小時試運。
